Proiecte: Extindere rețele de alimentare cu apă și canalizare

Proiectul prevede Extindere rețele de alimentare cu apă și canalizare pe străzile Laguna Albastră, Narciselor, Fermierului, Fermei, Științei și Culturii din Comuna Corbeanca, Județul Ilfov.

Drumul către o infrastructură modernă nu este întotdeauna drept, dar este esențial pentru viitorul comunității noastre. Proiectul de extindere a rețelelor de apă și canalizare din Corbeanca este astăzi o realitate funcțională, după un parcurs plin de provocări care a testat rezistența și viziunea administrației locale.

Un Proiect de Record și Ambiție – un proiect fără precedent!

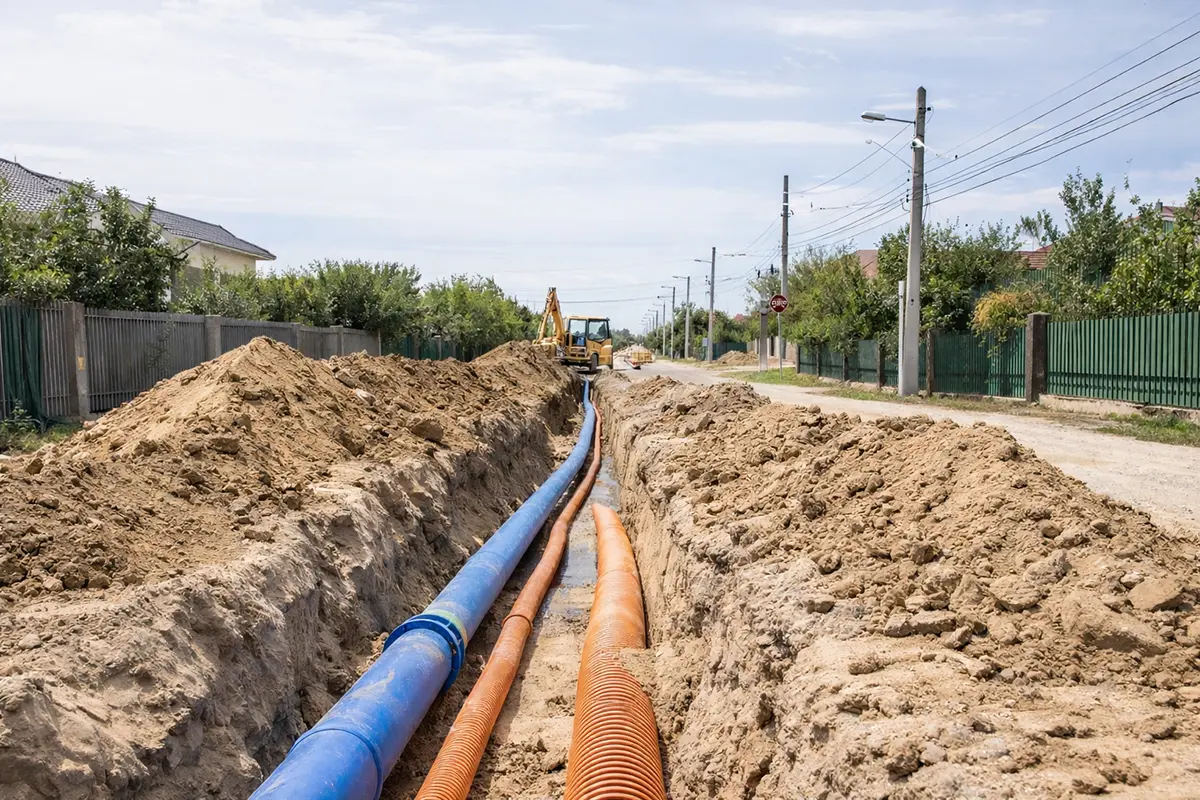

Totul a început cu o viziune îndrăzneață: implementarea celei mai mari rețele de canalizare prin vacuum din Europa. O investiție de peste 16,6 milioane de lei pentru Comuna Corbeanca, menită să aducă standarde europene în inima comunei noastre. De la primele semnături din 2019 și primele săpături din 2020, acest proiect a reprezentat speranța a mii de locuitori pentru o viață mai confortabilă și un mediu mai curat.

Momentul de răscruce: 2024 – 2025

Orice proiect mare întâmpină obstacole, iar anul 2024 a adus un punct critic pentru investiția de extindere a rețelelor de apă și canalizare. Întârzierile în fluxul finanțărilor și blocajele administrative au pus sub semnul întrebării continuarea lucrărilor. Șantierele riscau să fie încetinite, iar facturile restante către constructor începeau să se acumuleze.

În decursul anilor 2024–2025, strategia noastră a fost una pe două fronturi pentru a salva investiția:

  1. Administrativă – Am purtat discuții ferme și am făcut demersuri constante la nivelul Consiliului Județean Ilfov pentru clarificarea și continuarea finanțării proiectului. În perioada anterioară, CJ Ilfov virase către UAT Corbeanca suma totală de 3.567.987,73 lei, inclusiv 2,2 milioane lei în martie 2024, bani necesari continuării lucrărilor.
  2. Suplimentare din Bugetul Local – Pentru că termenele erau critice și comunitatea nu mai putea aștepta, Primăria Corbeanca a făcut pasul decisiv: am reluat plata situațiilor de lucrări restante și am achitat către constructor aproximativ 1,88 milioane lei în perioada noiembrie 2024 – 2025, utilizând resurse din bugetul local, fără a mai aștepta noi transferuri de la nivel județean.

Acest efort conjugat — gestionarea fondurilor transferate anterior și mobilizarea rapidă a resurselor locale — a fost „motorul” care a permis deblocarea situației financiare, reducerea datoriilor către constructor și continuarea lucrărilor până la finalizarea investiției.

Finalul de an 2025: Recepția și un nou început

Eforturile s-au concretizat în vara lui 2025, când a avut loc momentul mult așteptat: Recepția la terminarea lucrărilor. Comisia a validat execuția pe primele mari zone de investiții, marcând astfel finalul perioadei de șantier și începutul etapei de exploatare.

În acest moment, suntem în faza de predare către operatorul regional RAJA, pentru că dumneavoastră să beneficiați cât mai curând de branșamentele promise.

Detalii despre zonele finalizate – gata de branșare

Investiția a fost prioritizată pentru a aduce beneficii imediate pe următoarele tronsoane:

  • Zona Culturii – Științei: O rețea modernă, inclusiv stația de pompare SPAU 3, realizată cu o investiție finală de 3.063.428,23 lei.
  • Zona Laguna Albastră – Narciselor – Fermierului: Un segment vital pentru comuna noastră, finalizat la valoarea de 2.471.585,53 lei.

Pentru a permite branșarea rapidă a acestor locuitori, am ales o strategie de etapizare tehnică. Astfel, alte străzi precum Școlii, Balta Albă, Ficusului, Molidului sau Eternității rămân în atenția noastră sub titulatura de „rest de executat”, urmând să căutăm noi surse de finanțare nerambursabilă pentru a le finaliza într-o etapă viitoare.

FAQ: Tot ce trebuie sa știți despre noul sistem

Acest proiect este rezultatul perseverenței noastre comune. Vă mulțumim pentru răbdarea din toți acești ani si vă asigurăm că modernizarea comunei Corbeanca continuă, stradă cu stradă!
